راه اندازي واحد شماره يك پس از تعميرات نيمه اساسي

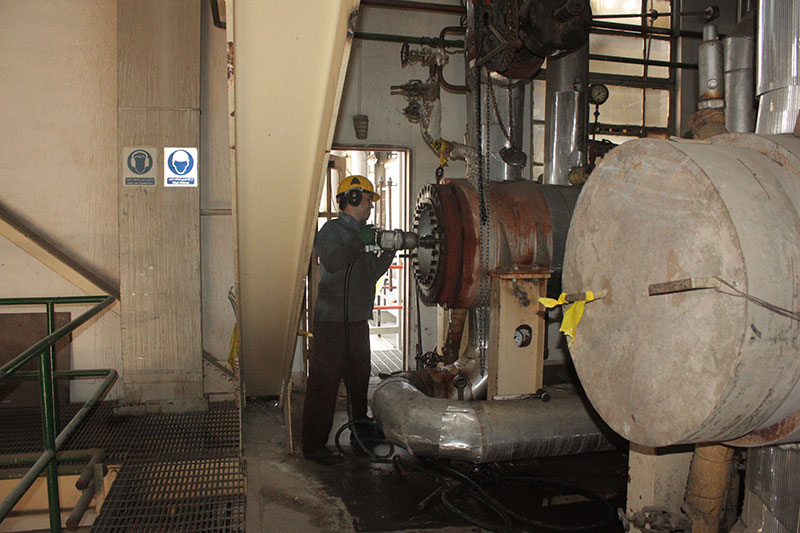

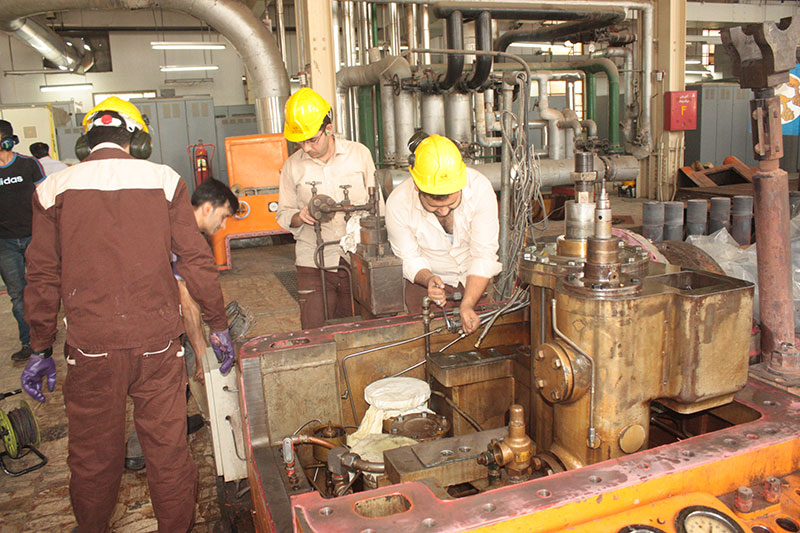

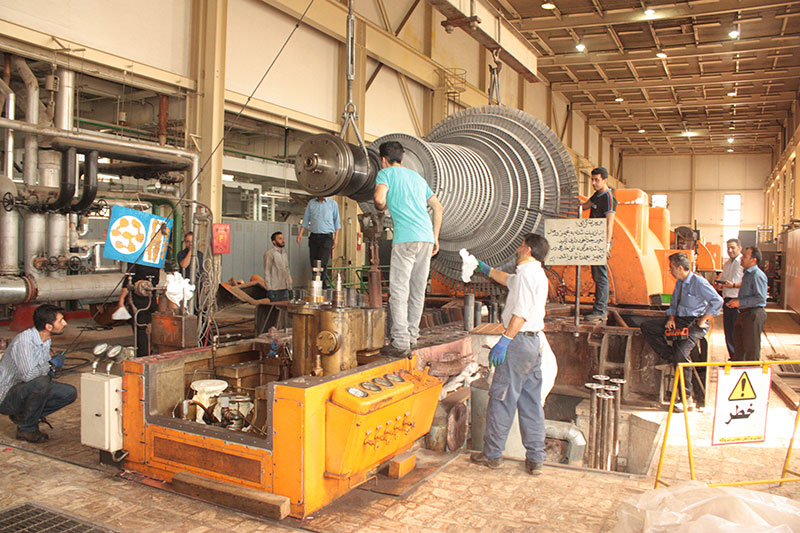

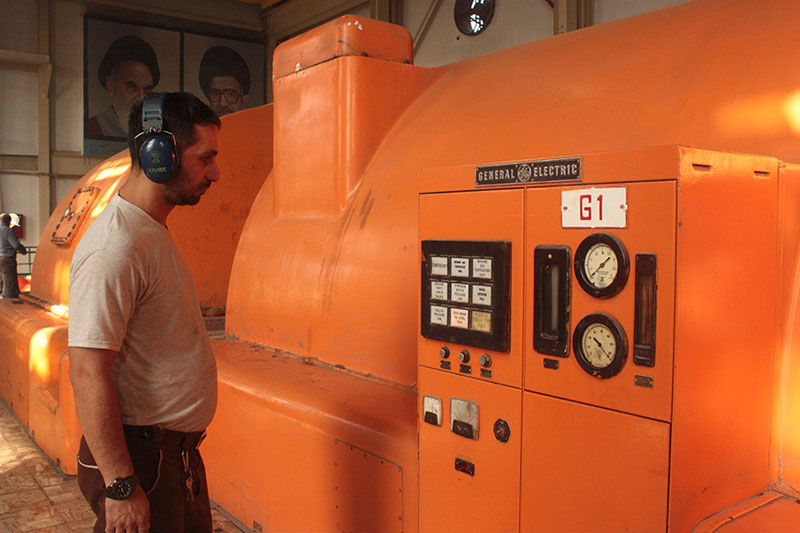

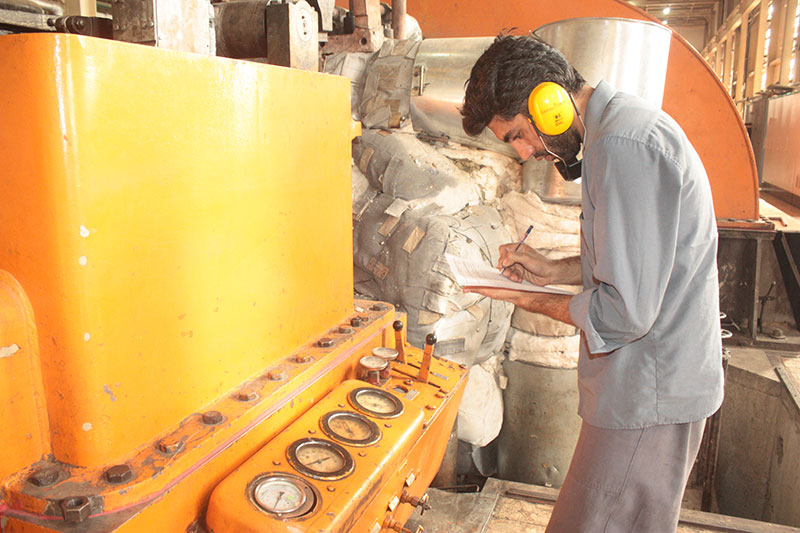

به نقل از واحدهاي مهندسي و تعميرات نگهداري نيروگاه، واحد شماره يك از مورخ 97/6/13 و با توجه به حادثه و ديفكت توربين و بر اساس سوابق موجود و تكرار آن روي توربين ناشي از طراحي و عمر مي باشد خارج گرديد و با عنايت به گذر از شرايط پيك تابستان با هماهنگي هاي صورت گرفته تصميم گيري بر اساس تعميرات نيمه اساسي واحد انجام گرفت و در اين تعميرات كه به مدت 43 روز به طول انجاميد علاوه بر دمونتاژ توربين و بازديد پره هاي ثابت آن، از روتور رزرو آماده شده جهت مونتاژ جديد استفاده گرديد و پس از كنترل هاي لازم نسبت به مونتاژ توربين اقدام گرديد.
در اين تعميرات علاوه بر توربين، بازديد و سرويس كامل سيستم كنترل توربين، رفع اشكال نشتي هيدروژن از ژنراتور، بازديد و سرويس كندانسور، برج هاي خنك كن، پمپ ها، ژونگستروم، رفع اشكال از هيتر فشار قوي، ضخامت سنجي از لوله هاي بويلر و رفع ديفكتهاي آن، سرويس الكتروموتورها و فن هاي بويلر، تست هاي مربوط به ترانس استيشن SS4 و سيركوله روغن كاري انجام و واحد در روز چهارشنبه 97/7/25 با شبكه سراسري پارالل گرديد.
